Projektstart
Den 23 september startar arbetet i hus 8D. Sedan rullar arbetet på port för port för port, entreprenören arbetar alltså i flera lägenheter samtidigt. Räkna med att arbetet tar ca 1 vecka/lägenhet. Titta på den PRELIMINÄRA tidplanen nedan, arbetet kommer att hålla på mellan september 2026 och april 2028.
TVÅ VECKOR innan arbetet startar i respektive lägenhet kommer information från TEAMAB i postfacket.
Preliminär tidplan
Hus 8D 23/9, 8C 19/10, 8B 11/11, 8A 7/1 2027
Hus 6E 1/2, 6D 24/2, 6C 19/3, 6B 15/4, 6A 11/5
Hus 4D 3/6, 4C 9/8, 4B 1/9, 4A 24/9
Hus 2E 19/10, 2D 11/11, 2C 13/1 2028, 2B 7/2, 2A 1/3
Hur ser standardlösningen ut?

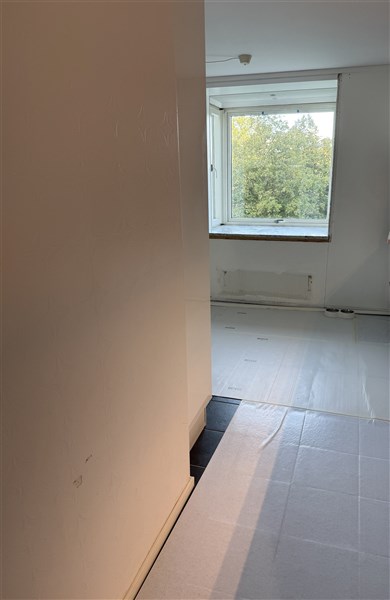

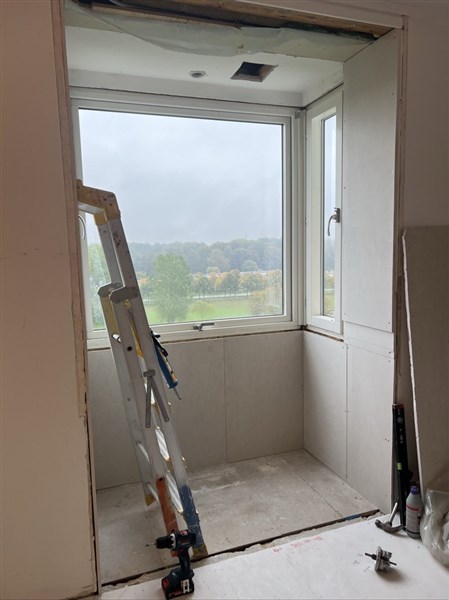

Standardlösningen är att marmorskivan tas bort, och elementet flyttas till ytterväggen. Marmorskivan är limmad och går med största sannolikhet sönder i processen. Golv, väggar och tak förses med brandgodkänt material. Detta kommer att ge en jämn temperatur i hela burspråket.
En ny fönsterbräda sätts längst ut mot fönstret, ett vägguttag installeras vid fönsterbrädan och plastmatta läggs på golvytan.
Valmöjligheter?
Alla val utöver standardlösningen betalas av den boende själv, t ex annat golvmaterial/fönsterbräda.
De lägenheter som har spotar i taket i burspråket kommer kunna behålla dessa. För de som vill ha kontakter för t ex adventsstjärna och belysning från tak och fler kontakter än den som installeras vid fönsterbrädan är detta ett eget val.
Eftersom elementen sätts mot yttervägg måste en glipa vara kvar för att värmen ska kunna komma upp i burspråket, förutom denna begränsning är det fritt fram att skapa sin egen inredningslösning.
Egna val
Titta under fliken Tillval, där finns TEAMABs prislista! Patrik Engström på TEAMAB är vår kontaktperson för tillval, och dessa överenskommelser sker helt mellan den boende och TEAMAB.
Alla burspråk måste renoveras

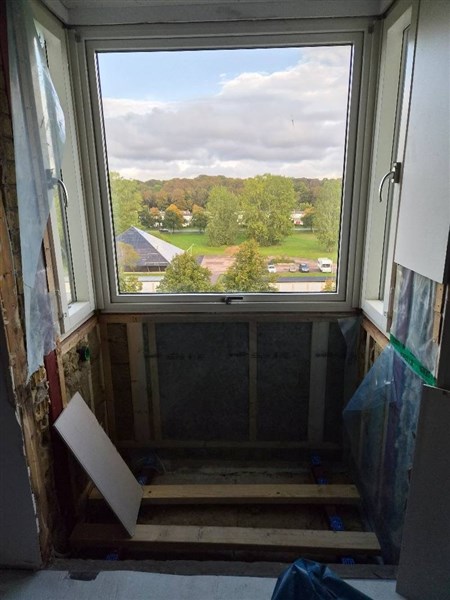

Sedan burspråken byggdes 2003-05, har det klagats på kallras och drag. Styrelsen beslutade att öppna ett burspråk för att se hur vi kunde komma till rätta med problemen.
Då uppdagades att burspråken inte är brandsäkrade. Lägenheterna är alltså INTE brandceller, vilket betyder att en brand skulle spridas mellan lägenheterna mycket snabbt.
Nu ska alla burspråk renoveras. Eftersom det handlar om brandsäkerhet finns ingen möjlighet att säja nej till renoveringen.
Efter renoveringen kommer tiden som lägenheten är brandsäkrad att öka från dagens 15 minuter till 1 timme.
Eftersom detta gäller brandsäkerhet för husen kommer kostnaden att fördelas på samtliga lägenheter, även de som saknar burspråk. Standardlösningen fokuserar på brandsäkerheten utan något extra. Som exempel blir det plastmatta och endast ett vägguttag. Boende som vill ha annat golv eller fönsterbräda betalar endast mellanskillnaden för materialet.
